暑气未消,实干正酣。 更多阅读在蓬莱百万贝搏体育app官网下载使用方法建设现场,机械轰鸣、塔吊林立,全体参建人员抢抓施工黄金期,鼓足干劲、攻坚克难,以奋勇争先的攻坚姿态高效推进工程建设。8月16日至17日,贝搏体育app官网下载使用方法接连完成桁架精准吊装、高压加热器安装、主变压器就位三大核心施工节点,双日实现“三连捷”。
大型钢结构桁架吊装是贝搏体育app官网下载使用方法土建转安装的关键控制性工序,施工精度要求高、构件重量大、高空作业风险高、协同施工难度极大。 对照阅读本次顺利完成吊装的C7第二跨桁架,总重达90吨,安装标高区间为36米至47米。为保障吊装作业安全、精准、高效落地,贝搏体育app官网下载使用方法部科学谋划施工方案,反复推演作业流程,优化机械配置与人员分工。创新采用900吨与600吨双超起工况全地面起重机协同吊装施工工艺。
施工过程中,两台大型吊机精准匹配、默契配合,各项施工参数均控制在合规标准范围内。 继续了解其实当桁架提升至40米高空作业位置时,现场指挥人员精准调度,600吨吊机稳步提升构件高度,900吨吊机实时微调姿态、稳固栈桥结构,全程平稳有序、精准对位,最终实现大型桁架一次性吊装就位、精准安装。圆满攻克高空重型构件吊装难题。

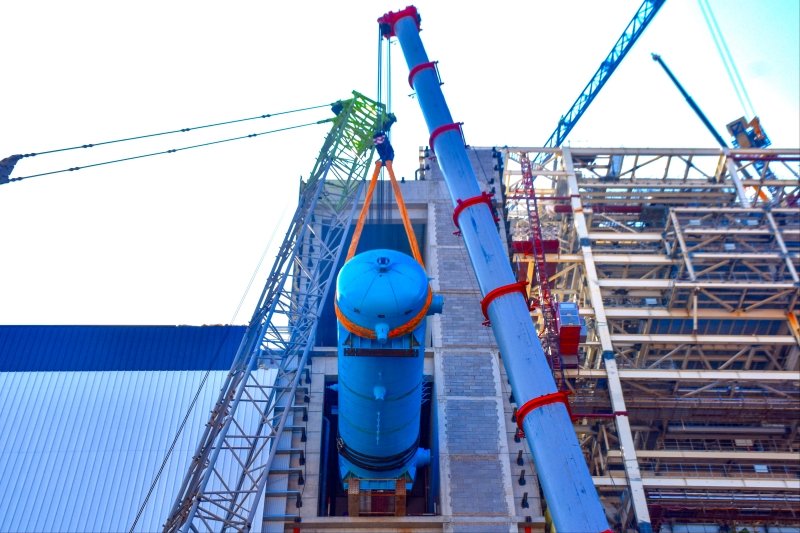

紧随桁架吊装节点落地,贝搏体育app官网下载使用方法汽机核心设备安装工作同步高效推进。重达286.4吨的1号高压加热器,是机组热力系统的核心关键设备,设备体型庞大、安装位置特殊,布置于汽机除氧间28米层。针对设备吊装空间受限、高空就位精度严苛等施工难点,贝搏体育app官网下载使用方法部定制专项施工方案,采用500吨履带吊联合900吨汽车吊组合吊装模式,从汽机除氧间扩建端B-C排28米层侧面精准穿入设备,再通过4台重物移位器协同作业,平稳将大型设备精准拖运至指定安装位置,高效完成核心热力设备安装任务,有力保障汽机系统施工进度有序推进。
此外,贝搏体育app官网下载使用方法顺利完成480吨主变压器精准就位施工。本次安装的主变压器整体重量大、运输就位精度要求极高,直接关系后续机组供电稳定性。施工团队严格遵循标准化作业流程,执行“硬化防护、精准运输、分层顶升、微调就位”的标准化施工工序,依次完成作业区域硬化钢板铺设、设备转运定位、道木架搭设、千斤顶顶升、推移轨道铺设、设备滑移微调等十道规范工序,步步精细、层层把控,成功将主变压器精准落位于A排外19-20轴主变基础,圆满完成大型变电设备安装节点任务。
节点即是进度,实干彰显担当。贝搏体育app官网下载使用方法连续攻克三大重大施工节点,充分彰显了贝搏体育app官网下载使用方法部科学统筹的管理能力、精益求精的施工标准和敢打敢拼的攻坚作风。下一步,蓬莱百万贝搏体育app官网下载使用方法部全体参建人员将持续保持大干快上的施工态势,紧盯年度建设目标,严把安全质量关口,细化施工计划、压实岗位职责,高效推进后续各项施工任务,全力推动贝搏体育app官网下载使用方法建设提质提速、早日竣工投产,为区域能源保供和地方经济高质量发展注入强劲电力动能。
